9月5日凌晨,当城市渐入酣睡,工程直营部全员开启连夜攻坚模式,在阿拉尔市商贸物流园区供热管道及换热站项目(EPC总承包二标段)核心路段开展断路施工作业。经过10小时彻夜奋战,当日上午10时,封闭道路全线恢复正常通行。

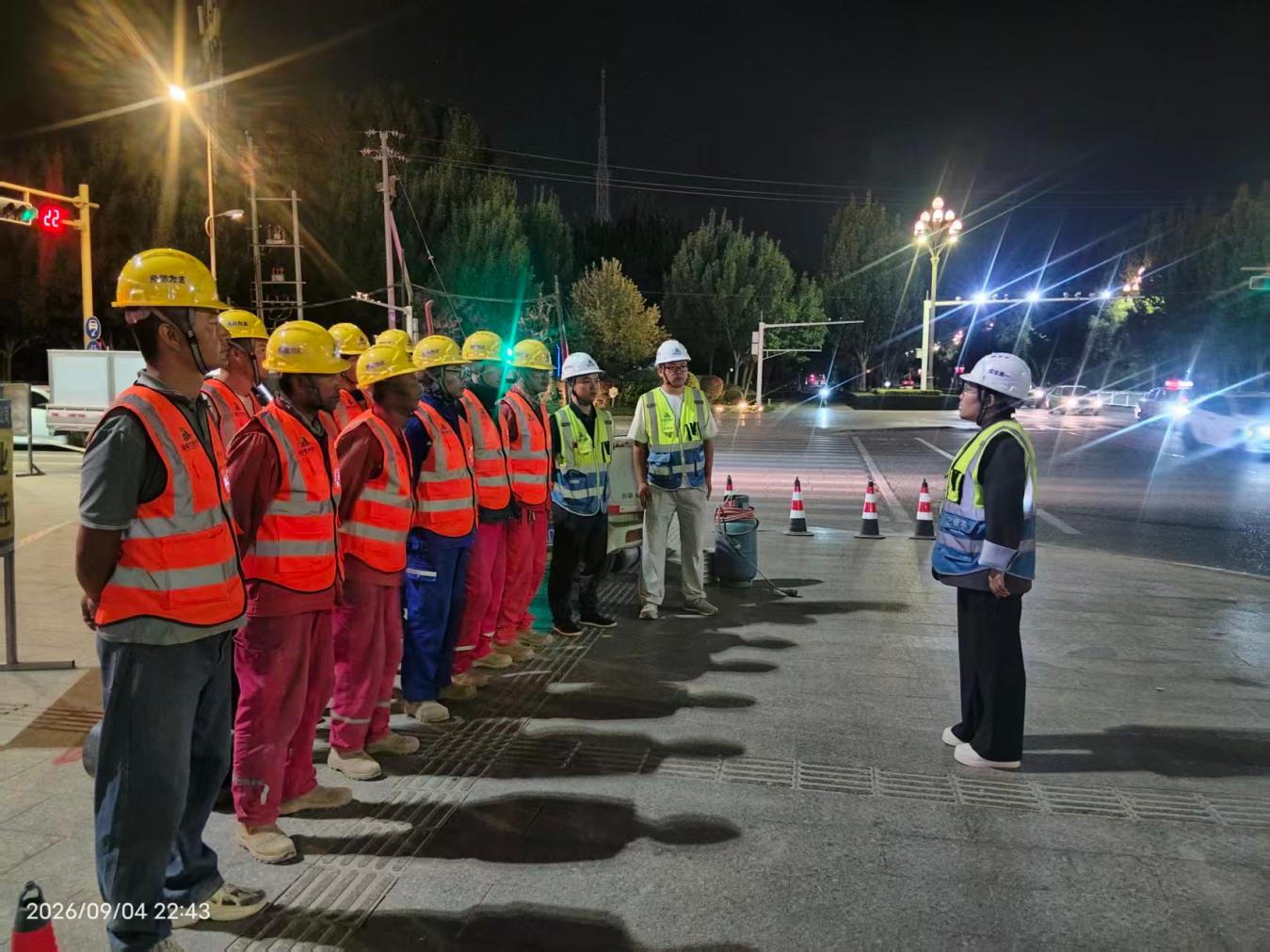

该项目为师市城区供暖管网更新重点民生工程,施工地点位于大学路与南泥湾大道核心交叉口,是城区主要通行干道,日常人车流量密集、通行压力较大。项目原计划断路施工至9月7日,正值周末,为最大限度压缩封路时间,减少对市民出行干扰,践行民生担当,工程直营部启动夜间攻坚。9月4日22:00,支部书记、副经理吕艳杰组织开展现场安全技术交底,厘清作业流程与安全职责,为夜间攻坚工作夯实基础。

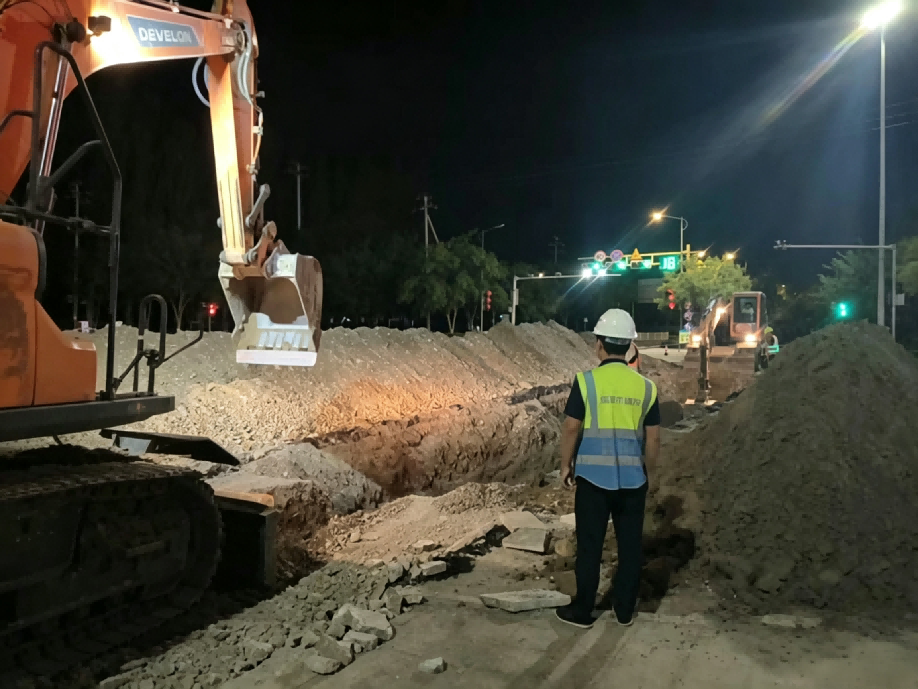

9月5日00:00,施工正式启动。项目现场科学划分道路保通组、土建组、安装组三大班组同步作业、协同发力。道路保通组全程做好交通疏导工作,保障现场通行秩序;土建组调配机械设备与施工人员,有序开展路面破除、管沟开挖及回填工作;安装组同步推进管道焊接、射线探伤、保温包口等关键工序。各班组分工清晰、衔接紧密,高效推进各项施工工序。全体人员坚守岗位、连夜攻坚,于9月5日10:00提前完成全部施工作业,较原计划大幅缩短封路时长,顺利恢复大学路通车。
下一步,工程直营部将以此次高效施工攻坚任务为契机,持续严把工程质量、安全、进度关口,精细化推进供热管网民生工程建设,全力保障冬季供暖工作平稳落地,切实以实干担当守护民生福祉。(图文:谈文静)
